西山興隆寺大師堂工事13

 西山興隆寺大師堂工事13となります。

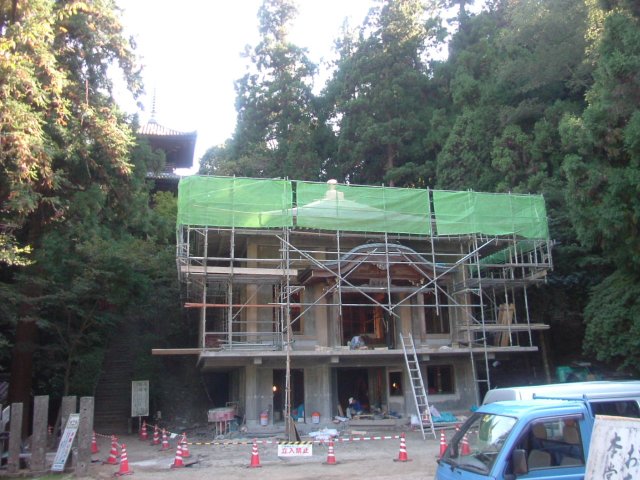

技術者OO

お世話になります。西山興隆寺大師堂新築工事担当の大西です。本日は施工状況13のご報告です!

 大師堂の外部は、完成いたしました。 内部は90%の完成です。年末年始の寒波の影響で、作業不能日が発生いたしましたので、完成は2月上旬になります。その後、工事用の仮設道路の撤去となります。工事中は皆様に本当にご迷惑をおかけしました。もう少しです!

 西山興隆寺様にお聞きしたところ、2月中旬に護摩だき、2月下旬に大師堂の常楽予定だそうです。

古くなった大師堂

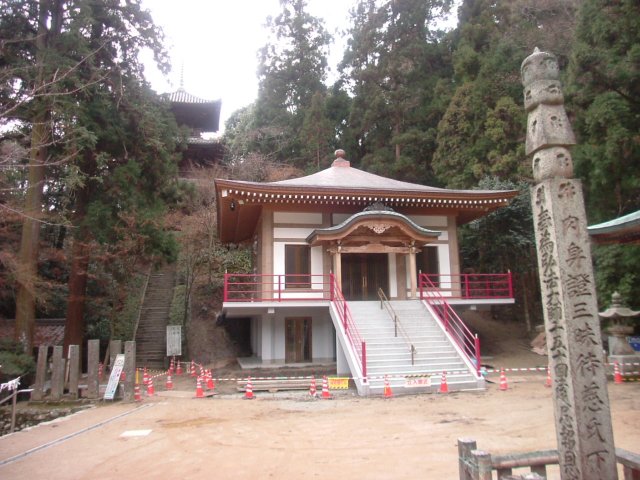

西山興隆寺大師堂完成1

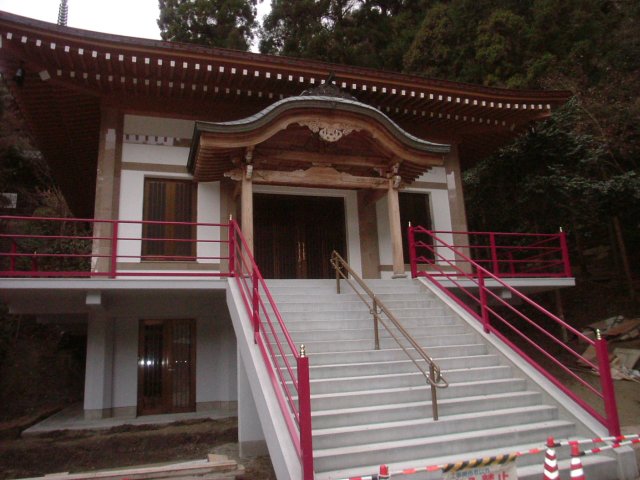

左が着手前写真で右が完成写真です。いかがでしょうか?皆様の感想をお聞きできれば、たいへんありがたく思います!今後の励みにもなります!

西山興隆寺大師堂完成2

大師堂の完成写真近景1です。

西山興隆寺大師堂完成3

大師堂の完成写真近景2です。

西山興隆寺大師堂工事12

 西山興隆寺大師堂工事12です。

 工事は来年1月末の完成予定です。2月以降の西山興隆寺の重要な行事の時には完成した姿を皆様に見て貰えそうです。

0512-1

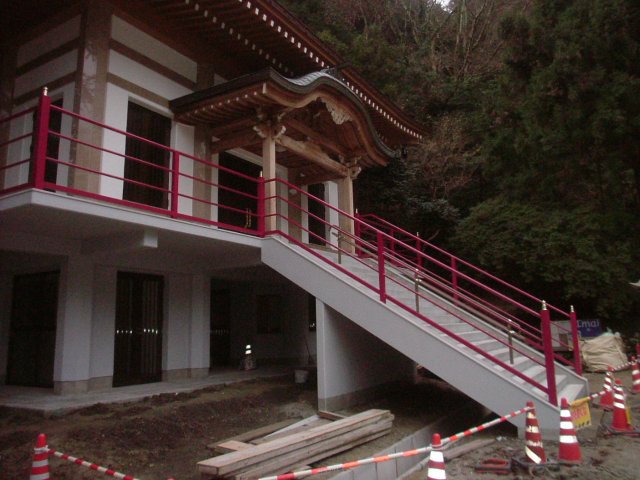

階段の手摺りを設置しました。

0512-2

設置した手摺りの下塗りが完了いたしました。

0512-3

こちらは、内部の床部分の石張りです。

 このように順調に工事が進んでいたのですが、最近の大寒波で西山興隆寺全体に雪が積もってしまいました。この現場は工事用進入路が急で狭いので、雪が積もると危なくて手も足もでません。仕事が数日間止まっています。年内の予定が大幅に変わってしまいました。頭の痛い話しですが、なんとか挽回しようと思っています。

0512-40512-5

西山興隆寺大師堂工事11

 西山興隆寺大師堂工事11です。

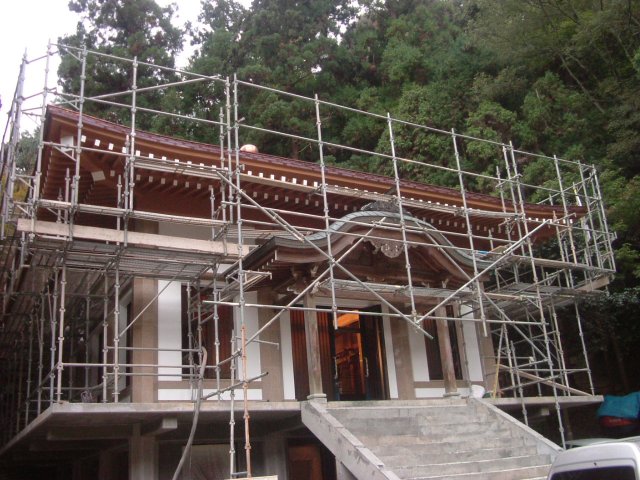

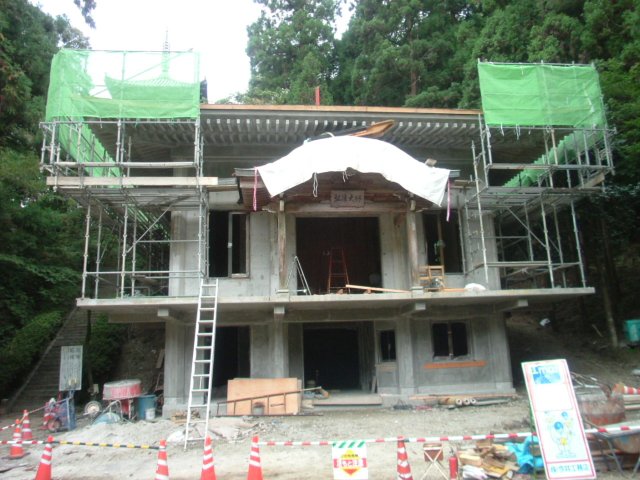

 外装の仕上げが完了致しました。外部足場を撤去しましたので、すっきりしました。前回の記事(西山興隆寺大師堂工事10)にも書きましたが、今月は紅葉を見に来られる方がかなり多いです。11/23の勤労感謝の日がピークになりそうだと担当主任も言っていました。幸いなことに今年は少し紅葉が遅いようなので足場の撤去が、ピークに間に合いほっとしております。

外装完了

外装の仕上げ工事が完了しました。さていよいよ内部仕上げです。完成に向かっています。

足場撤去後1

足場撤去完了後の全景1です。いかがでしょうか?

足場撤去後2

足場撤去完了後の全景2です。ちょっと暗いですね。

西山興隆寺大師堂工事10

 西山興隆寺大師堂工事10となります。今月は西山興隆寺の紅葉見物の方が、かなり多くなりそうです。雰囲気をこわさぬよう、注意して施工いたします。

外部仕上げ前

さて、いよいよ外部仕上げ工事に本日より着手いたしました。約2週間後には足場も撤去し、外観もはっきり見えるようになると思います。

 現場も変わってきましたが、それ以上に紅葉が美しくなってきました。さすがに西山興隆寺の紅葉はきれいです。

紅葉1

 みなさん 時期をよくご存じで、最近は紅葉見物の方が多くなりました。この写真は弊社現場担当主任が「あまりにもきれいなので撮った」写真です。

紅葉2

 「ほとんど現場写真しか撮影したことのない者が、思いつくままシャッターを押しても絵になる(ならないかも知れませんが)紅葉だ」と言っていました。確かにそう思います。

西山興隆寺大師堂工事09

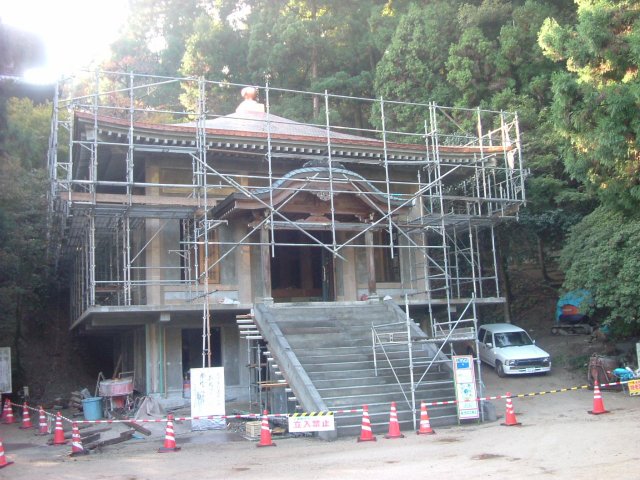

西山興隆寺大師堂工事09 です。下の写真のようになってきました。ご覧下さい。

西山興隆寺大師堂現場状況

現在の現場状況です。屋根工事が完了いたしましたので、少し完成イメージが想像できるようになりました。

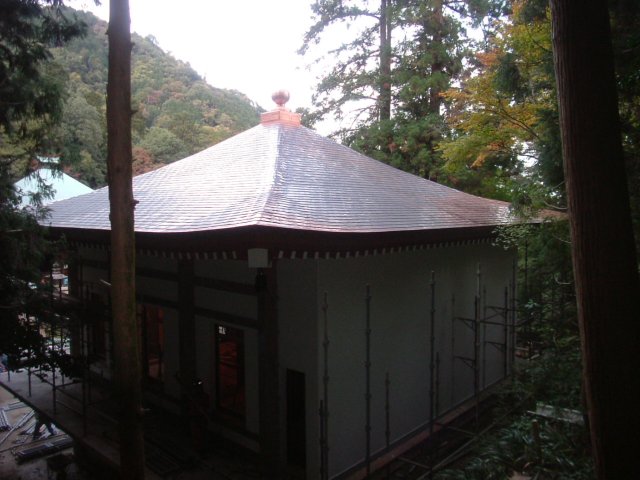

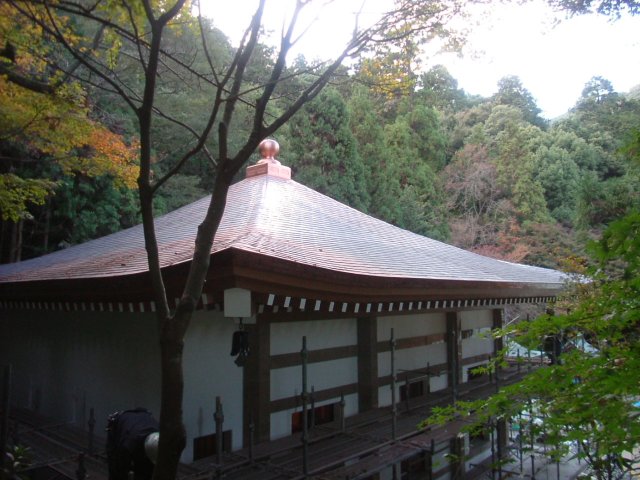

屋根工事ほぼ完了

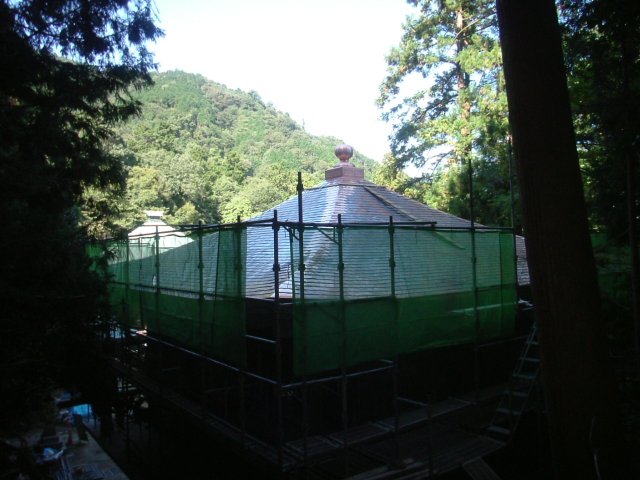

大師堂の屋根はこのような感じです。写真は宝珠をセットする前です。

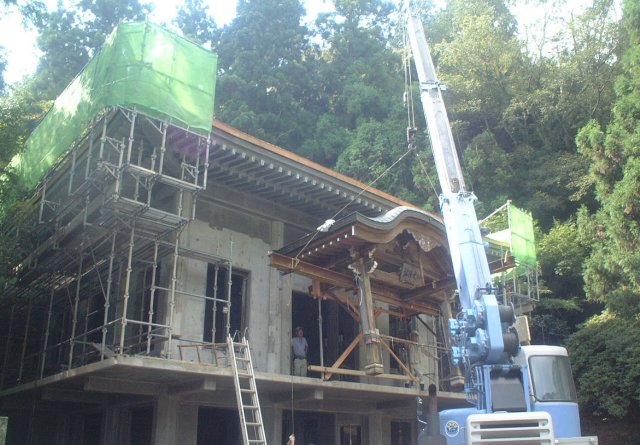

宝珠セット

宝珠のセット完了です。あるとないのでは、全然雰囲気が違います。

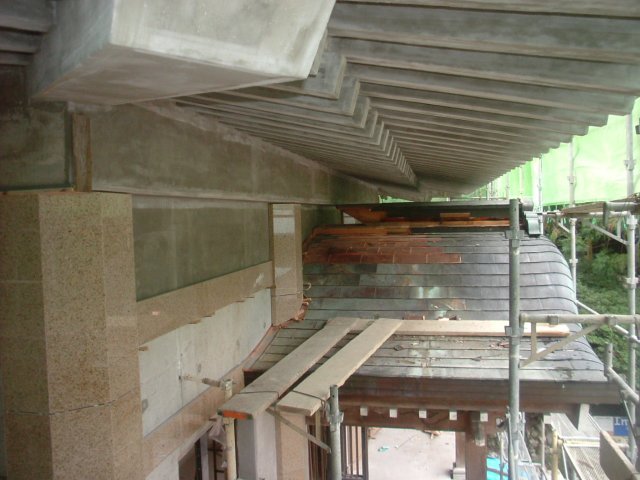

外壁石張り

外壁は石張りとなります。

2F天井さおぶち下地

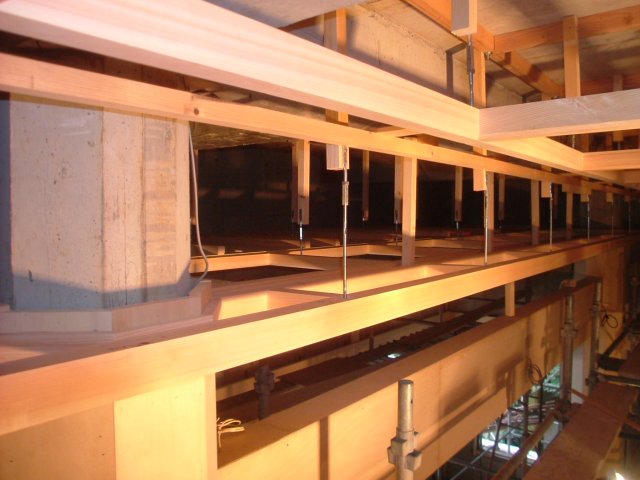

2F天井のさおぶち下地の施工状況です。

2F拝殿造作

2Fの拝殿の造作状況です。

西山興隆寺大師堂工事08

 西山興隆寺大師堂工事08です。外観に雰囲気が出てきました。写真を見てください。担当主任も仕上がりつつある西山興隆寺大師堂工事の施工に自信を持っているようです。

屋根コンパネ貼り

屋根下地のコンパネ張りが完了しました。

既設ひさし取付け状況

大事に保管しておいた、元のひさしを取付ています。

既設ひさし取付け完了

ひさしの取付が完了しました。

西山興隆寺大師堂工事07

西山興隆寺大師堂工事07です。先日、何気なく検索していてびっくりしたのですが、Drミッチーの掲示板 さんと画像掲示板 さんで弊社施工中・大師堂新築工事についての投稿があることを知り、非常にびっくりしました。

 早速、工事担当主任に連絡し、以下のように目標を決めました。「私たちの想像以上に西山興隆寺を大好きな方がたくさんいる。この方たちが、西山興隆寺にとって、つくってよかったと思ってくれるように業者として対応していく。」ということです。また西山興隆寺を愛しながらも、遠くに住んでおられ、なかなか見に来れない方のためにも、できるだけ多く施工状況をアップしていこうと思っています。これから秋を向かえ、もっと多くの方が西山興隆寺を訪れると思います。大師堂新築工事が、より皆様の目に触れる機会がふえます。緊張感を持ち、気合を入れて施工していきます。

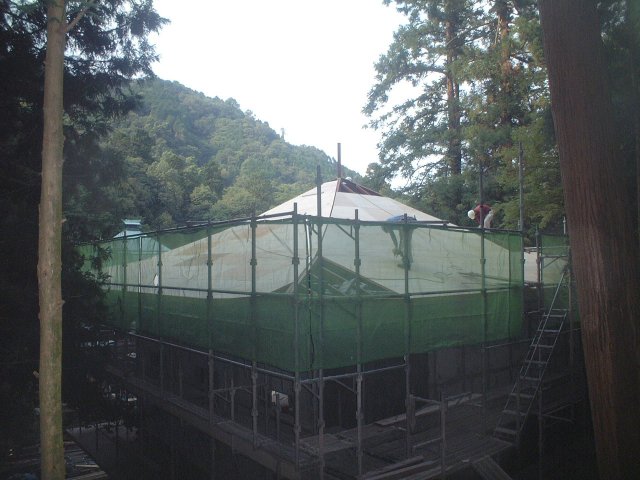

 さて本日は屋根下地の施工状況の紹介です。

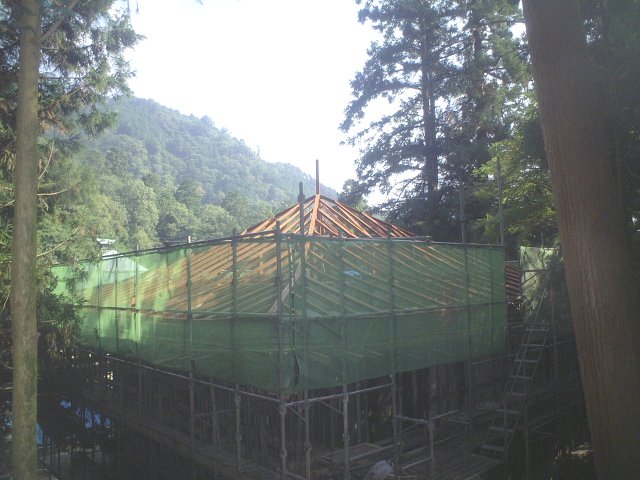

屋根下地骨格

屋根下地の骨格です

屋根下地完了2

屋根下地完了1

屋根下地工事完了です。お盆休みあけから着手しました。

西山興隆寺大師堂工事06

西山興隆寺大師堂工事06です。

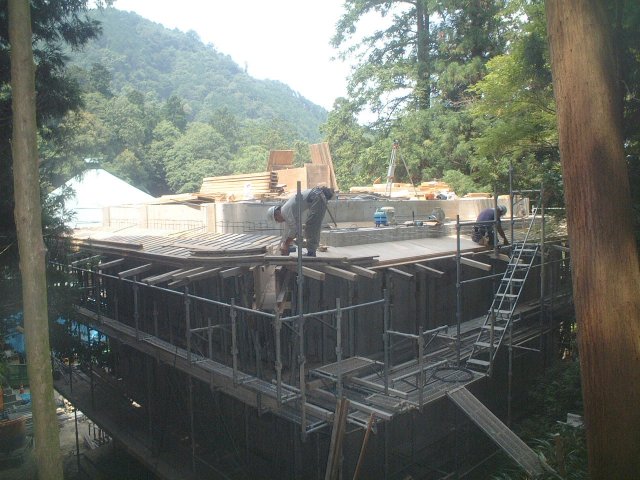

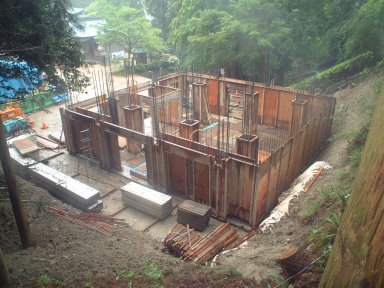

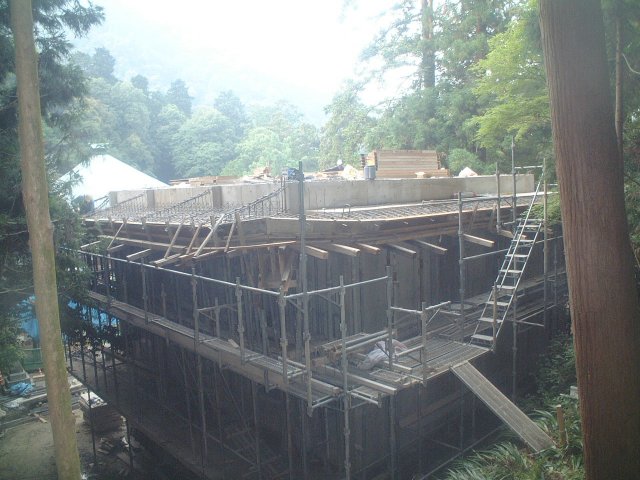

 現在R階の軒部分の型枠と鉄筋組立中です。大師堂本体のコンクリート工事は、ほぼ90%完了しました。屋根を除いた部分がほぼ完了しています。工事全体としては約25%の進捗というところです。

 次の作業は、いよいよ屋根部分になります。大師堂の外観イメージの一番重要な部分の印象的な屋根です。お盆明けから屋根の下地工事になり、続いて本格的な屋根工事になってきます。

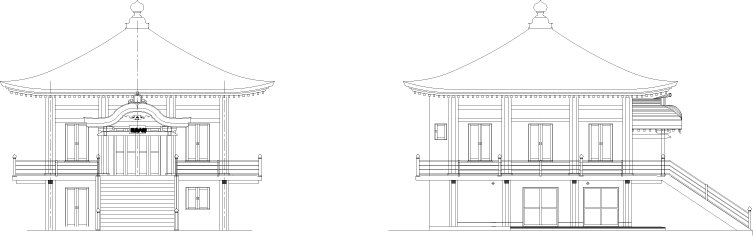

6
これが、完成した時の姿です。出来上がりの外装イメージは西山興隆寺内の宝物殿(八角堂)に近い感じでしょうか。

軒型枠組立001

R階の軒部分の型枠組状況です。

軒型枠組立002

R階の軒部分の型枠組状況です。

炎天下、大工さんが、がんばってくれています。

軒鉄筋組立001

R階の軒部分の鉄筋組立完了です。

  oonishi
現場担当です。これからが本番です。新 西山興隆寺大師堂、いいものをつくります。

西山興隆寺大師堂工事05

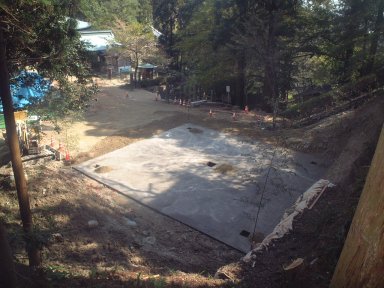

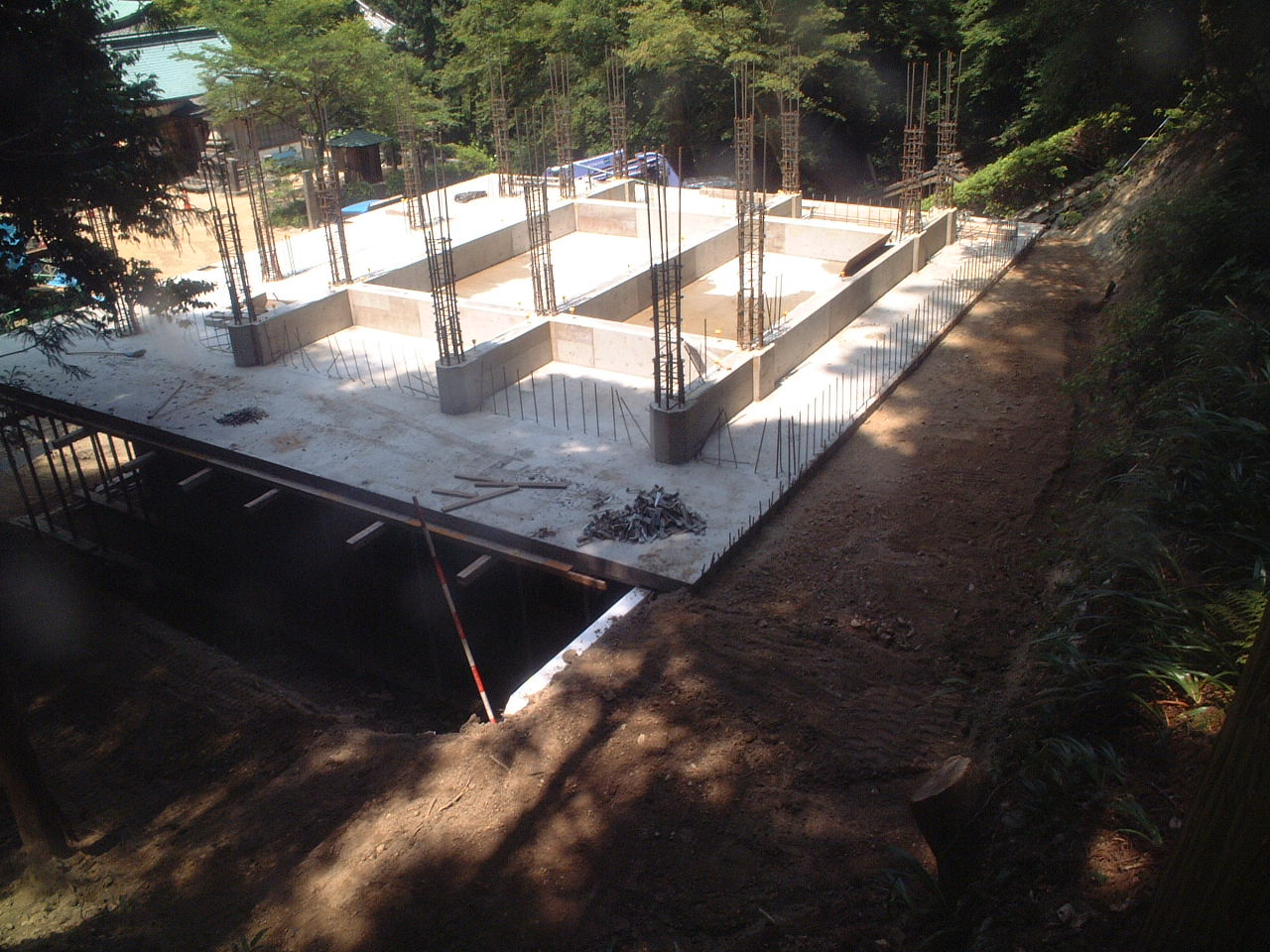

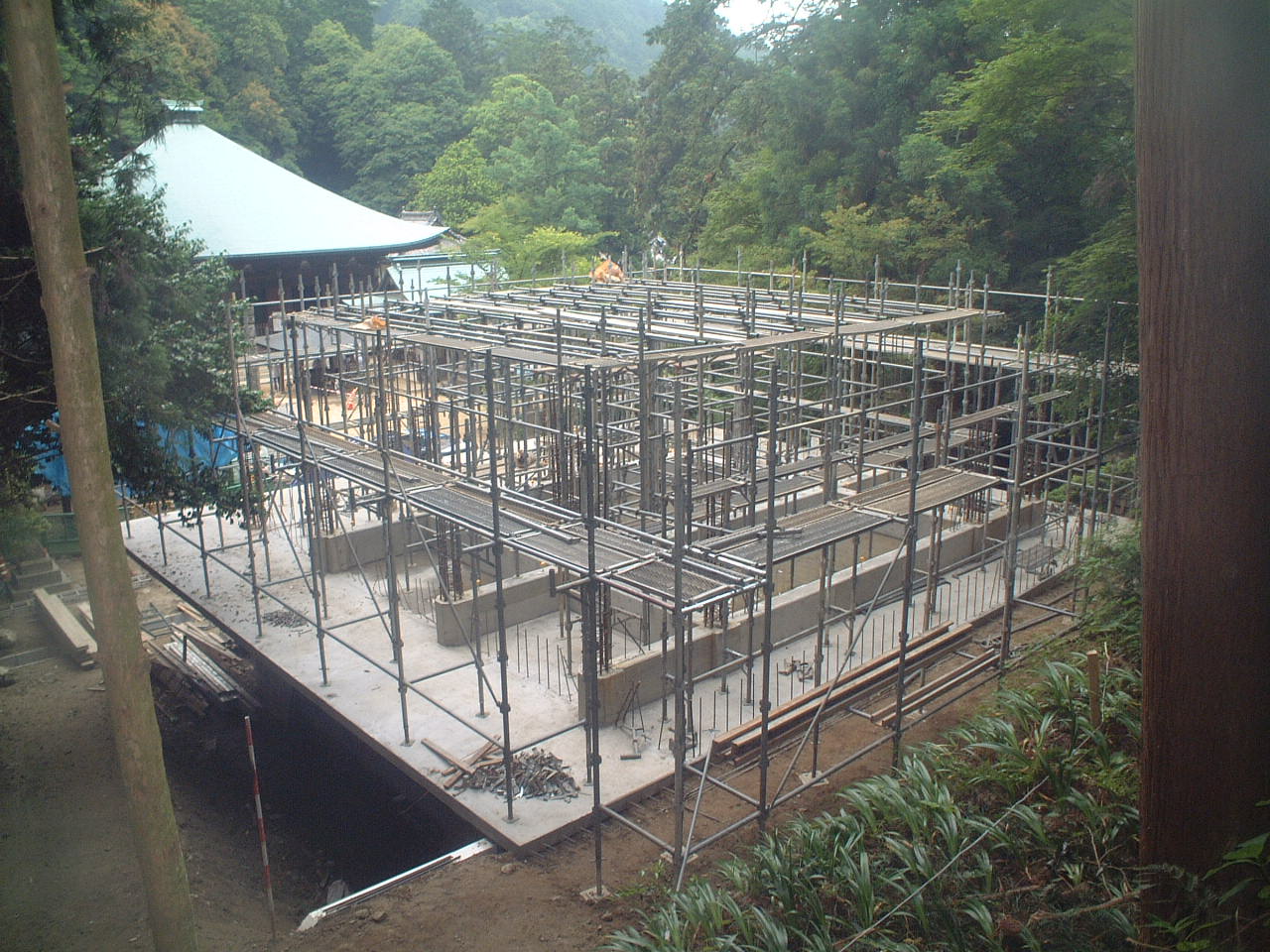

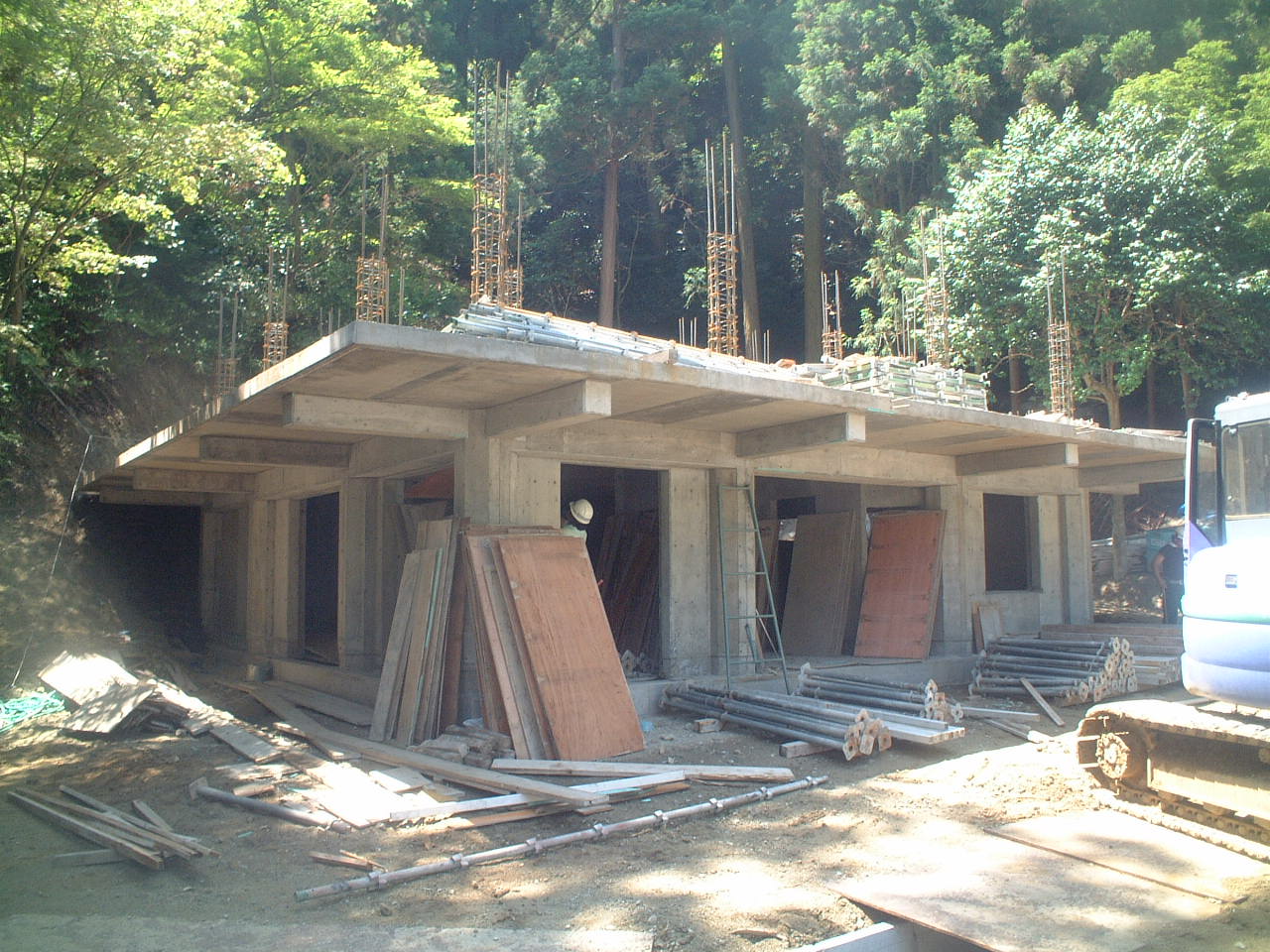

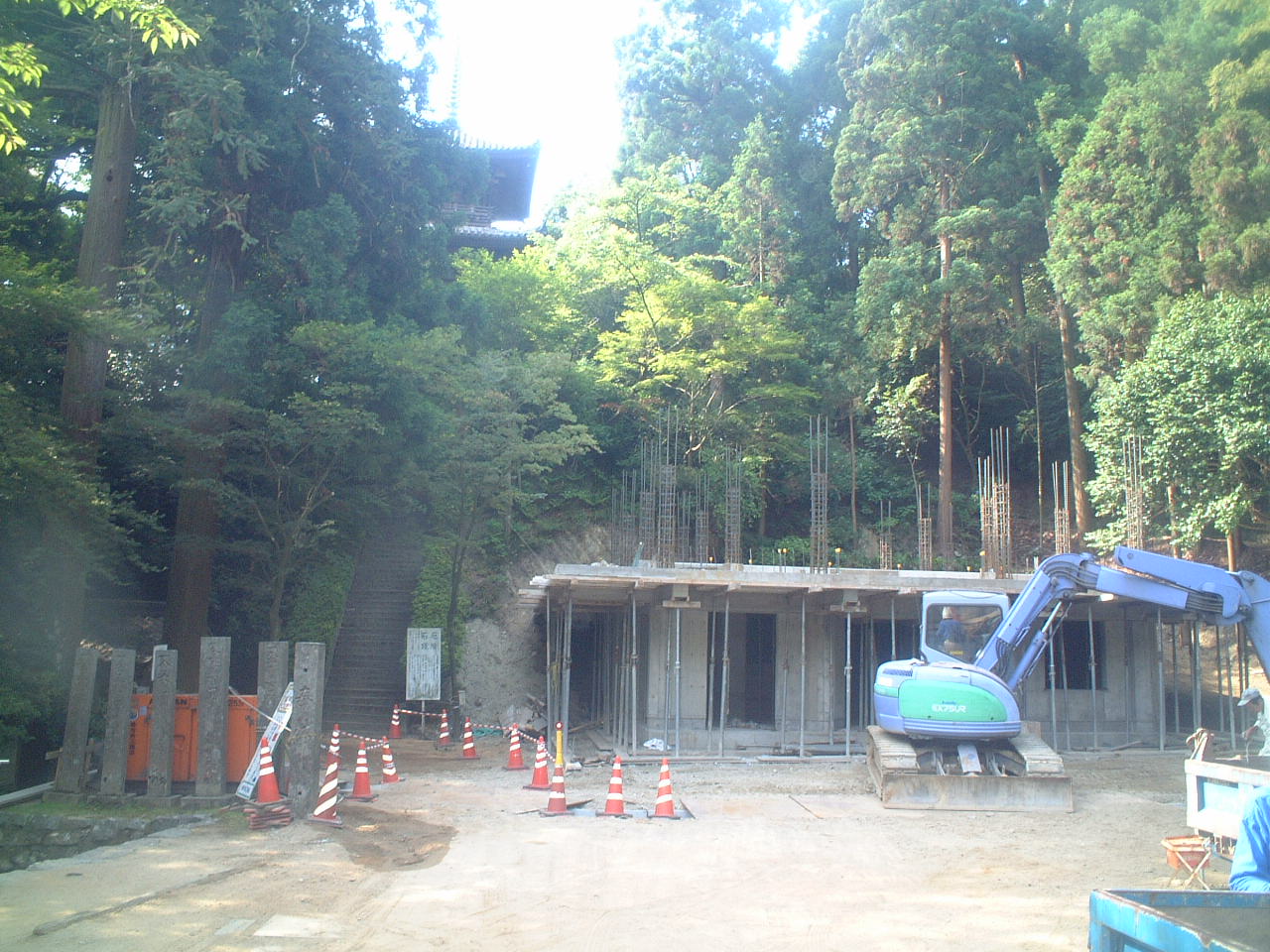

西山興隆寺大師堂工事です。2階床部分が完了し、上に向かって施工中です

 707aa673.JPG 8338e907.JPG

 6630ed1d.JPG 39ca572d.jpg

西山興隆寺大師堂工事04

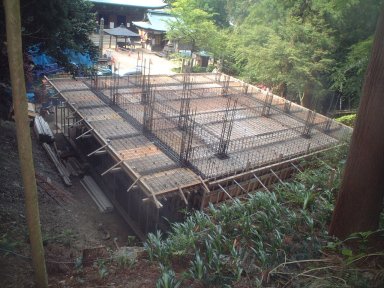

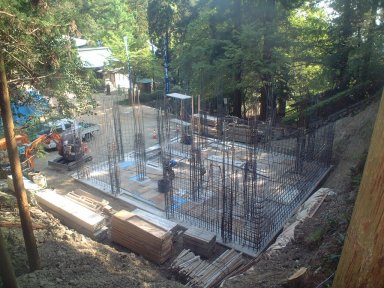

2階スラブ(床)の鉄筋組立が終了しました。  2階スラブ(床)のコンクリートを打ち込みました。  完成したらこの図面の姿になりま6す。楽しみです。

dasetu

haikinn

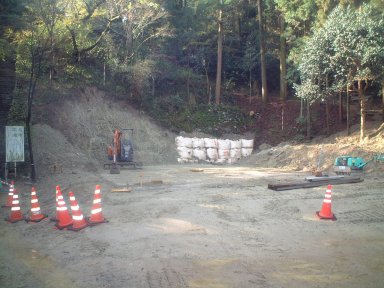

西山興隆寺大師堂工事03

西山興隆寺様には、15年ほど前に写真の工事を施工させて頂きました。宝物殿といいます。現在、大師堂新築工事も施工させてもらえるのは、この工事の施工を評価、満足して頂けたからだと思っています。

 前に立てたお堂

西山興隆寺大師堂工事02

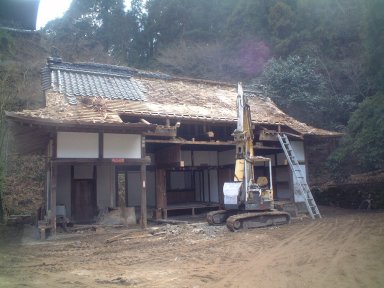

古い大師堂の取り壊しが完了しました。いよいよ大師堂新築工事の開始となりました。もちろん誠実・丁寧に工事いたします。これから工事状況を順次アップしていきます。

新築中1

新築中2

新築中3

西山興隆寺大師堂工事01

この4月に西山興隆寺様より大師堂新築工事を頂きました。ありがたい事です。 西山興隆寺は地元では、有名なお寺です。ネットで検索するとかなりの件数が出てきます。特に紅葉はすばらしく、シーズンには多くの人が訪れます。新しい大師堂が出来てよかったと言われるよう、一生懸命施工いたします。 写真は壊す前の大師堂とそれを壊している様子です。工事の進行を順次お知らせしていきます。

 古くなった大師堂こわしています1

こわしています2

こわしてしまいました

月別アーカイブ
自立する工務店の会
ラブ&オープンの精神で同じ志を持つ仲間の集まりです。今井工務店は「自立する工務店の会」を応援しています。           1
なかのひと

なかのひと
ジオターゲティング

ジオターゲティング
アクセスランキング
人気ページ
ブログパーツ
検索ワード
レンタルCGI
愛媛県西条市の工務店

イメージ

【いい家生産工場】
株式会社 今井工務店

〒791-0523
愛媛県西条市丹原町
北田野1009-2
TEL :0898-68-7522
FAX :0898-68-3754

メール hinshitsu@imaik.com
通話無料 0120-209-456

私どもは、「家づくり」の事
がよくわからない人のために、
全力で動く施工会社です。
管理者プロフィール
1

今井工務店ブログ管理人

◆ 田舎者、土木工学科出身。30歳を前に家業(土建)の戦力強化(?)のために故郷に戻る。土木現場監督として年月を重ねる。土木工事で国2回、県3回の表彰工事。その他、自慢できるような経歴はない。

◆ 専門が土木・測量の典型的な「土木君」。1級建築施工管理技士、1級土木施工管理技士、測量士、造園施工管理技士、住宅ローンアドバイザー。そして今井工務店PR隊長。

◆ 楽天的なAB型・かに座のおやじ
コメントに感謝!
やはり、足らない (テクノデータハウス森田)
「ガツン」と (テクノデータハウス森田)
朋遠方より来たるあり (ビルダーナース)
朋遠方より来たるあり (スマイルプレゼンター貴)
こんにちは!

 アクセスカウンター

アクセス
QRコード
QRコード
  • livedoor Readerに登録
  • RSS
  • livedoor Blog(ブログ)
